甘肅張掖9000KVA特種精煉爐現場施工進度(六)
更新時間:2017-03-22 關注:236

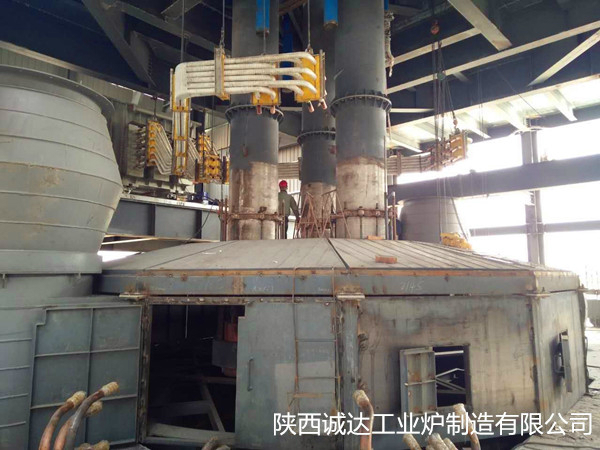

? ? ?3月19日己完成ABC三項短網的固定吊裝,就位。三項管網組與銅瓦組裝,并已用壓縮氣個個對接口7kg試壓。液壓系統的管路也已安裝完畢。四層上大料斗己制作完畢。提升機上橫梁己將定滑輪、繩鎖、安裝好。出鐵基礎己開始打水泥,開堵眼機的基礎也基本完成。下周主要以水冷電纜安裝,循環水路安裝。提升機架安裝。皮帶機安裝為主。如有郫讓可作調整。

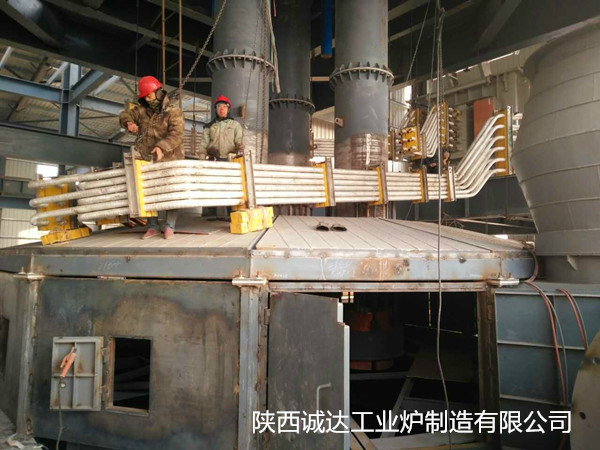

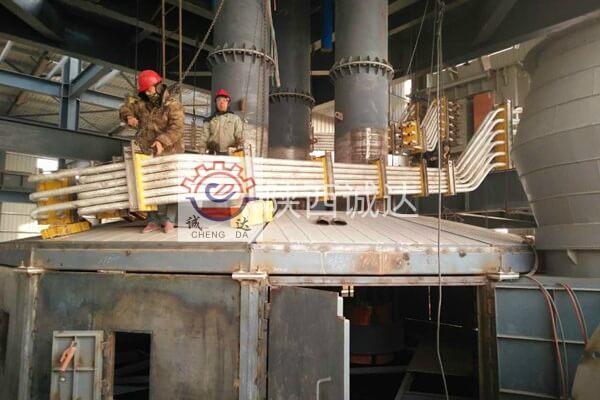

短網組裝
出鐵軌道基礎澆筑

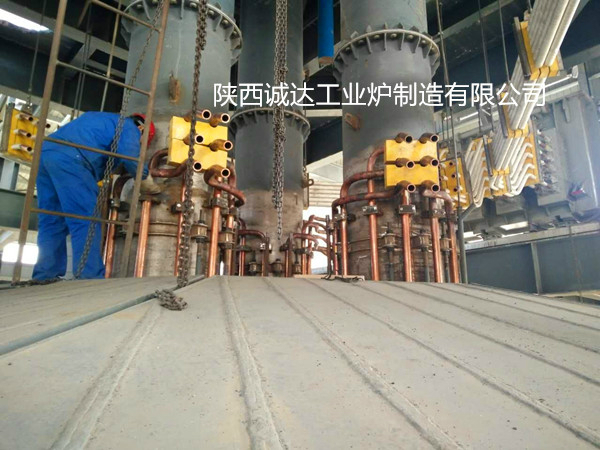

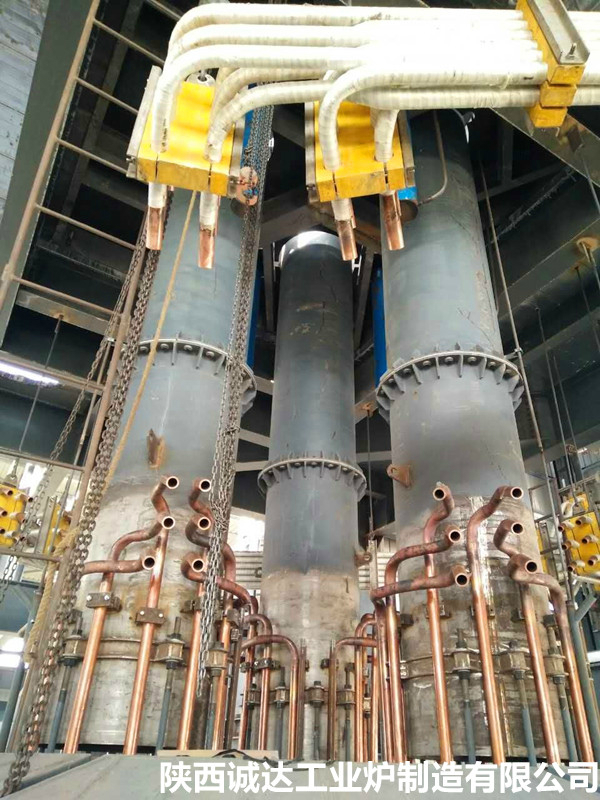

液壓管路安裝完畢

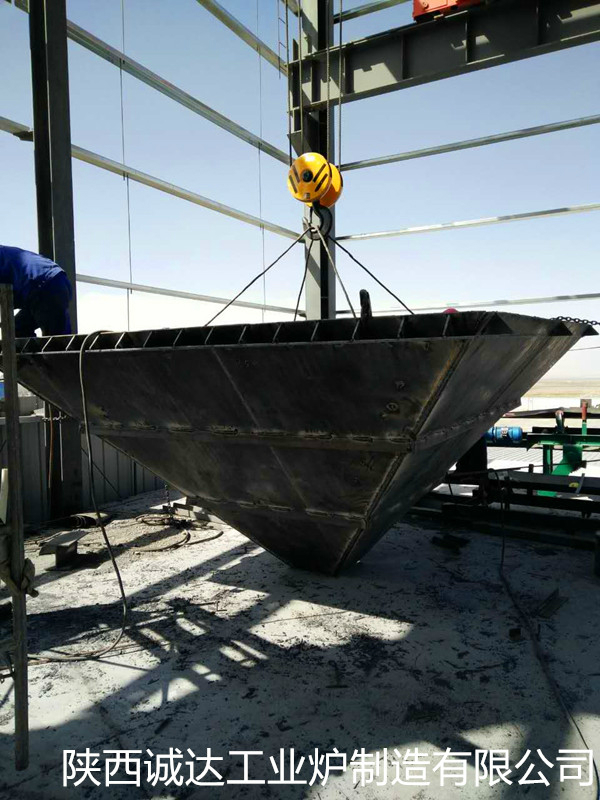

四層平臺料倉制作完畢

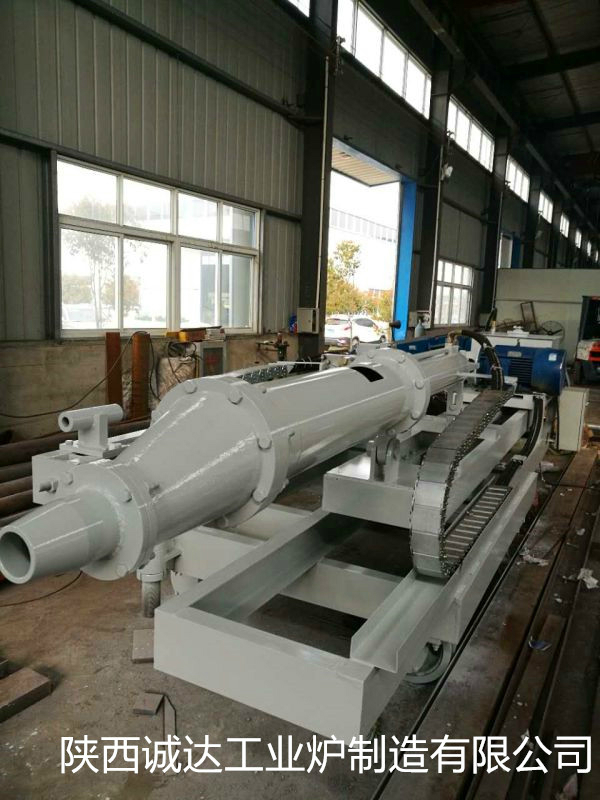

開堵眼機
